Modern inşaat mühendisliğinde ve yapı projelerinde karşılaşılan en büyük zorluklardan biri, yapı yüklerini güvenle taşıyamayacak kadar zayıf, gevşek veya yüksek oturma potansiyeline sahip zeminlerdir. Özellikle deprem kuşağında yer alan bölgelerde, sıvılaşma riski taşıyan alüvyonal zeminler üzerine inşa edilecek yapıların güvenliği, üstyapı tasarımından önce zemin mekaniği kararlarına bağlıdır. Bir yapının ömrünü ve deprem esnasındaki davranışını doğrudan belirleyen bu süreç, doğru zemin iyileştirme yöntemleri seçimi ile başlar.
Zayıf zeminlerin taşıma kapasitesini artırmak, oturma miktarlarını sınırlandırmak ve sıvılaşma riskini ortadan kaldırmak için günümüzde en sık başvurulan iki ileri teknoloji jet grouting ve fore kazık uygulamalarıdır. Bu kapsamlı rehberde; her iki yöntemin teknik detaylarını, şantiye uygulama aşamalarını, aralarındaki maliyet ve performans farklarını inceleyecek; öğrencilerin, müteahhitlerin ve araştırmacıların şantiyede ve akademik çalışmalarda kullanabileceği bir başucu kaynağı sunacağız.
1. Zemin İyileştirme Nedir ve Neden Gereklidir?
İnşaat mühendisliğinde her zemin, üzerine gelecek çok katlı bina, köprü veya endüstriyel tesis yüklerini taşıyabilecek nitelikte değildir. Yüksek yeraltı su seviyesine sahip gevşek kumlar, organik killi zeminler veya dolgu alanlar, yapısal yükler altında aşırı oturma yaparak yapının çatlamasına, yan yatmasına veya tamamen yıkılmasına neden olabilir.
Zemin iyileştirme, mevcut zeminin fiziksel, mekanik ve hidrolik özelliklerini (boşluk oranı, kayma mukavemeti, geçirimlilik vb.) mühendislik müdahaleleriyle daha güçlü hale getirme sürecidir. Bu süreç şu temel amaçlar için zorunludur:
- Taşıma Kapasitesini Artırmak: Zeminin birim alanda taşıyabileceği maksimum yük miktarını yukarı çekmek.
- Oturmaları Sınırlandırmak: Yapının zamanla homojen olmayan (farklı) oturmalar yapmasını engellemek.
- Sıvılaşma Riskini Önlemek: Deprem sarsıntısı esnasında suya doygun gevşek kumların mukavemetini kaybederek sıvı gibi davranmasının önüne geçmek.
2. Jet Grouting Nedir? Uygulama Aşamaları Nelerdir?
Jet grouting, çok yüksek basınç (genellikle 300 ila 600 bar) altında çimento şerbetinin (enjeksiyon/grout) özel bir delici uç yardımıyla zemine püskürtülmesi ve zeminin kendi yerindeki malzemesiyle karıştırılarak yüksek mukavemetli silindirik kolonlar oluşturulması yöntemidir. Bu yöntemle elde edilen çimento-toprak karışımı yapılara jet grout kolonu denir.

Jet Grouting Uygulama Adımları
- Delme (Drilling): Jet grout makinesi (delgi pensesi), proje tasarımında belirlenen derinliğe (örneğin 12-15 metre) kadar zemini deler. Delme işlemi sırasında genellikle su veya hava sirkülasyonu kullanılır.
- Püskürtme ve Geri Çekme (Jetting & Withdrawal): Hedef derinliğe ulaşıldığında, delgi ucundaki (monitör) küçük çaplı nozüllerden ultra yüksek basınçla çimento şerbeti püskürtülmeye başlanır. Delgi borusu, önceden hesaplanmış sabit bir dönme ve yukarı çekilme hızıyla yavaşça yukarı doğru hareket ettirilir.
- Kolon Oluşumu: Yüksek kinetik enerjiye sahip akışkan, mevcut zemin yapısını yırtar, parçalar ve çimento ile homojen bir şekilde karıştırır. Yüzeye çıkan fazla çimento-çamur karışımına ise “rüsubat” adı verilir ve şantiyeden uzaklaştırılması gerekir.
Jet Grouting Çeşitleri (Sistemler)
- Mono Sistem (Jet 1): Sadece çimento şerbetinin yüksek basınçla püskürtüldüğü, nispeten küçük çaplı (60-80 cm) kolonlar üreten sistemdir.
- Çiftli Sistem (Jet 2): Çimento şerbetinin etrafına basınçlı hava eklenerek sürtünme azaltılır. Daha büyük çaplı (80-120 cm) kolonlar elde edilir.
- Üçlü Sistem (Jet 3): Zemini yırtmak için yüksek basınçlı su ve hava kullanılırken, boşlukları doldurmak için ayrı bir hattan çimento basılır. En büyük çaplı kolonlar bu sistemle yapılır.
3. Fore Kazık Nedir? Uygulama Aşamaları Nelerdir?
Zeminin mekanik olarak karıştırılması yerine, zayıf zemin tabakalarının tamamen delinerek geçilmesi ve yapı yüklerinin derindeki sağlam kaya veya sert kil tabakalarına iletilmesi işlemine fore kazık (yerinde dökme betonarme kazık) yöntemi denir. Derin temel sistemlerinin en güvenilir elemanlarındandır.

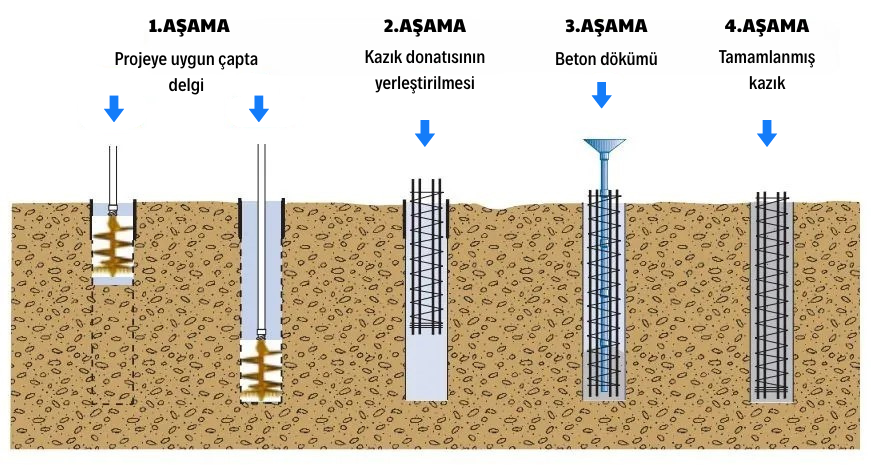

Fore Kazık Uygulama Adımları
- Kılavuz Duvar ve Delgi: Kazık aksının sapmaması için gerekirse kılavuz duvarlar yapılır. Fore kazık makinesi (baret veya rotary delgi) hedeflenen çapa (65 cm, 80 cm, 100 cm, 120 cm vb.) uygun matkap ucuyla delgiye başlar. Gevşek zeminlerde kuyunun göçmesini önlemek için “muhafaza borusu” (kılıf borusu) veya “bentonit çamuru” kullanılır.
- Kuyu Temizliği: Tasarım derinliğine (örneğin 20-30 metre) ulaşıldığında, kuyu tabanında biriken gevşek malzeme temizlenir. Taban temizliği kazığın uç taşıma kapasitesi için kritiktir.
- Donatı Kafesinin İndirilmesi: Şantiye demir sahasında projesine uygun olarak hazırlanan silindirik demir donatı kafesi, vinç yardımıyla kuyu içerisine dikey olarak indirilir ve merkezlenir.

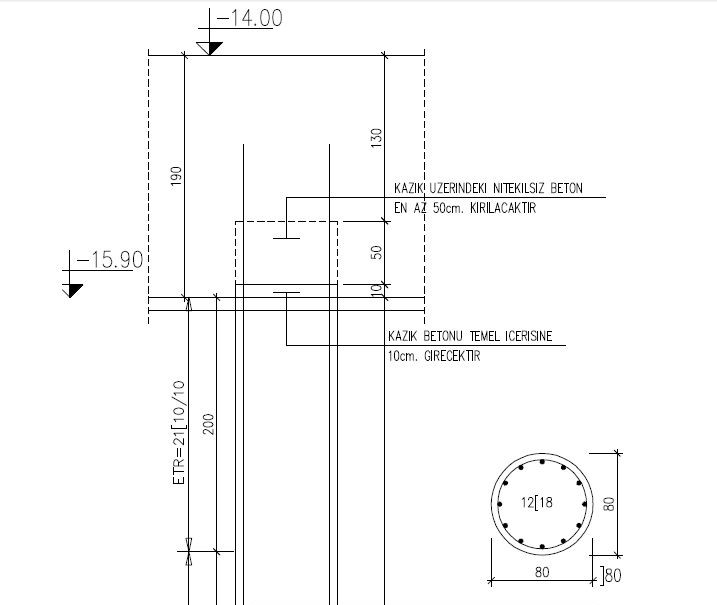

- Betonlama (Tremi Borusu ile): Betonun yukarıdan serbestçe düşüp ayrışmasını (segregasyon) önlemek için kuyunun tabanına kadar uzanan tremi borusu yerleştirilir. Betonlama tabandan yukarıya doğru kesintisiz olarak yapılır; beton yükseldikçe tremi borusu yukarı çekilir ancak ucu daima betonun içinde kalır.
4. Jet Grouting ve Fore Kazık Arasındaki Farklar
Şantiyede proje müdürlerinin ve müteahhitlerin en çok ikilemde kaldığı konu, hangi yöntemin seçileceğidir. Her iki sistem de zemini güçlendirir ancak çalışma prensipleri ve maliyet yapıları tamamen farklıdır.
| Parametre / Özellik | Jet Grouting (Jet Grout) | Fore Kazık (Bored Pile) |
| Çalışma Prensibi | Zemini çimento ile karıştırarak iyileştirir (Bloklaşma). | Zemini boşaltıp yerine donatılı betonarme kuyu açar. |
| Donatı (Demir) Kullanımı | Genellikle donatısızdır (Sadece eksenel basınca çalışır). | Tamamen donatılıdır (Hem basınç hem eğilme/kesme taşır). |
| Uygulama Derinliği | Genellikle 10 – 20 metre arası etkilidir. | 30 – 50 metre veya daha derin tabakalara kadar inebilir. |
| Zemin Türü Uygunluğu | Gevşek kum, silt ve yumuşak killerde çok iyi sonuç verir. | Çok sert kayalardan yumuşak zeminlere kadar her yerde uygulanır. |
| Hız ve Mobilizasyon | Makineleri nispeten hafiftir, günlük üretim hızı yüksektir. | Ağır makine parkuru gerektirir, süreç daha titiz ve yavaştır. |
| Maliyet Yapısı | Derinlik az ise fore kazığa göre m² bazında daha ekonomiktir. | Büyük projelerde ve ağır yapı yüklerinde birim maliyeti yüksektir ancak kesin çözümdür. |
Müteahhitler İçin Seçim Kriterleri
Eğer inşa edeceğiniz bina 4-5 katlı bir konut projesiyse ve zayıf zemin derinliği ilk 12-15 metrede bitiyorsa, jet grouting ile zemin blok halinde iyileştirilerek altına güvenli bir radye temel oturtabilirsiniz. Ancak proje yüksek katlı bir gökdelen, köprü ayağı veya ağır bir endüstriyel depo ise, yapı yüklerini doğrudan derinlerdeki ana kayaya iletmek için fore kazık uygulaması zorunludur.
5. Uygulamada Kalite Kontrol ve Test Yöntemleri
Zeminin altında kalan imalatların kalitesini gözle görmek mümkün olmadığı için, hem fore kazıklarda hem de jet grout kolonlarında sıkı bir kalite kontrol (QA/QC) süreci işletilmelidir. Akademik araştırmacıların ve yapı denetim firmalarının en çok odaklandığı kısım burasıdır.
Fore Kazık Testleri
- Kazık Süreklilik (Integrity) Testi: Kazık kafasına küçük bir çekiçle vurularak ses dalgaları oluşturulur. Kazık boyunca ilerleyen dalgaların geri dönüş süresinden, kazıkta çatlak, daralma veya beton kalitesizliği (segregasyon) olup olmadığı belirlenir.
- Statik Kazık Yükleme Testi: Gerçek şantiye ortamında kazığın üzerine tasarım yükünün 1.5 – 2 katı yük hidrolik krikolarla uygulanır ve kazıktaki oturma miktarı ölçülür.
Jet Grout Testleri
- Karot Alımı: İmalattan belirli bir süre sonra (genellikle 7 veya 28 gün) jet grout kolonunun tam merkezinden silindirik karot numuneleri alınır. Bu numuneler laboratuvarda basınç testine tabi tutularak hedeflenen MPa dayanımına ulaşıp ulaşmadığı kontrol edilir.
6. Sıkça Sorulan Sorular (FAQ)
Jet grout üzerine doğrudan temel atılır mı?
Evet, jet grout kolonları tamamlandıktan ve üstteki zayıf rüsubat tabakası temizlendikten sonra, kolon başlıklarını da kapsayacak şekilde radye temel imalatına geçilir. Yapı yükü bu kolonlar vasıtasıyla zemine yayılır.
Fore kazık muhafaza borusu (kılıf) ne zaman kullanılır?
Yeraltı su seviyesinin yüksek olduğu veya kendini tutamayan gevşek, göçme riski yüksek kumlu zeminlerde delgi kuyusunun kapanmasını önlemek için çelik muhafaza boruları delgi ile eş zamanlı olarak zemine çakılır.
Jet grouting killi zeminlerde işe yarar mı?
Yüksek plastisiteli sert killerde jet grout ile parçalama yapmak ve homojen karışım elde etmek zordur. Bu tür zeminlerde çiftli veya üçlü (hava/su destekli) jet sistemleri tercih edilmeli ya da zemin fore kazık veya taş kolon gibi alternatif yöntemlerle geçilmelidir.
Sonuç
Zemin iyileştirme projelerinde “en iyi yöntem” diye bir şey yoktur; “projeye ve zemine en uygun yöntem” vardır. Jet grouting, hız, esneklik ve oturma hassasiyeti yüksek alanlarda ekonomik bir zemin güçlendirme alternatifi sunarken; fore kazık, taşıma kapasitesi sınırlarını zorlayan ağır yapılar için tartışmasız en güvenli derin temel çözümüdür.
Doğru bir zemin etüdü raporu ışığında, geoteknik mühendisleri tarafından hazırlanan projeler şantiyede kusursuz uygulandığı sürece, en zayıf zeminler bile üzerine inşa edilecek yapılar için güvenli birer limana dönüşebilir.
